发布日期:2021-11-30 12:56:17 浏览次数:386次
今天来给大家介绍下正确装修流程和顺序,让大伙都能快速装出有质感的家~
正式开工前
第一步:明确居住需求
家庭居住人口、收纳、娱乐空间需求、家的风格以及未来的生活规划(如要二胎)等。
第二步:准备装修预算
按照自己的经济能力准备好预算:
半包6W
半包7W
半包8W
半包9W
半包11W
半包12W
建议:装修费、家具费、家电费按2:2:1划分。
第三步:确定装修方式

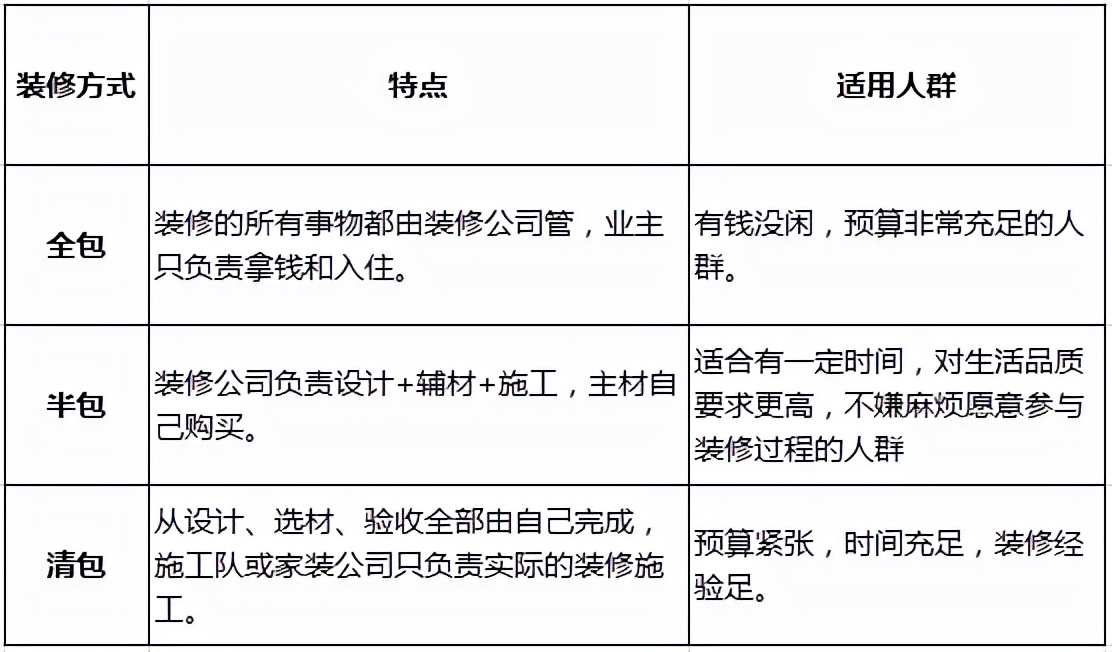

主流的装修方式就三种,全包、半包、清包,区别如下:
建议:
预算充足没时间,选全包;
有时间但不能全程跟踪装修,选半包;
时间充足且装修经验丰富,选清包。
第四步:选择装修公司
确定好装修方式后,还要找家靠谱的装修公司来装修。
建议:
追求家居品质可找设计类装修公司;
不设计或自己设计,有时间但经济能力有限的,选施工队;
大众化设计找普通装修公司。
第五步:确认设计方案并签合同
如选择设计类的装修公司,流程通常是这样的(如飞墨家):
沟通设计→交量房费量房→出平面设计图及整体造价→交设计费出设计效果图→设计磨合至满意→签施工合同,按比例交施工费。

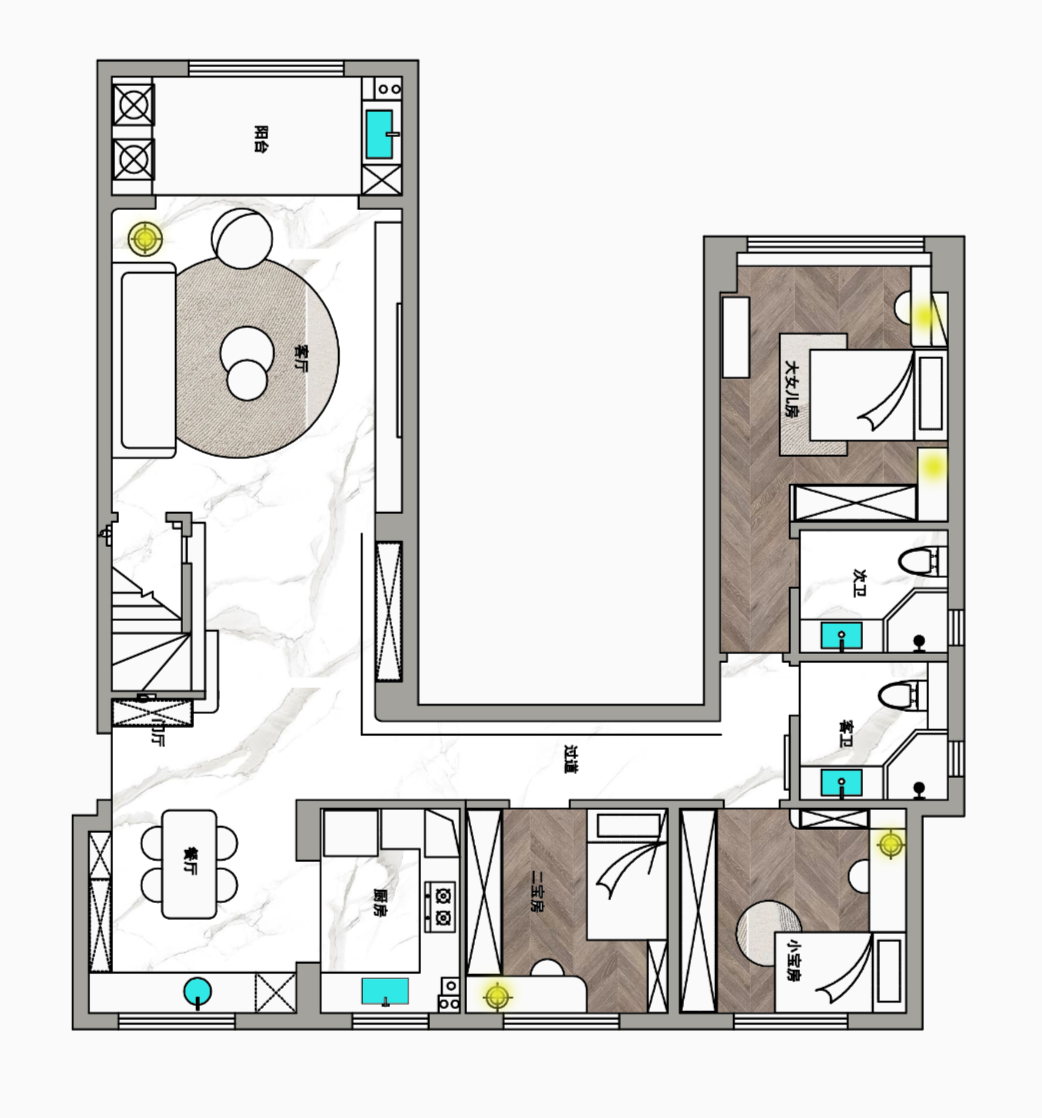

△平面设计图
△设计效果图
下面,正式进入装修施工阶段:
硬装施工中
第一步:开工交底
在开工当天,业主、设计师、项目经理(工长)三方到场,核对并确认整体设计及改造。
第二步:开工前保护
对不需要动工的地方进行成品保护,如入户门、窗户、下水管、电表箱、燃气表等。
尤其是对于局部改造的精装房来说,在施工前一定要做好完善的保护措施。ps:一般这些保护材料均由装修公司提供,无需业主购买;若自己装修,则视具体需求采购。
第三步:拆除&新建
根据设计方案进行局部墙体的拆除和新建,一定是先拆后建哦:
① 拆除流程:定位→沿线切割→拆除→装袋清运→整理现场
注意:
承重梁、柱、现浇面(平层)禁止拆除。
公共设施(烟道、主排水管、煤气管道、消防设备)禁止拆除。
外立面开门窗洞、拆除涉及保温防水等要求,禁止拆除。
过道、消防通道等公共区域墙顶面禁止拆除。
承重墙体禁止拆除。
② 新建流程:定位→基础梁→润砖→植筋→砌墙→封顶→挂网粉刷→清理→养护

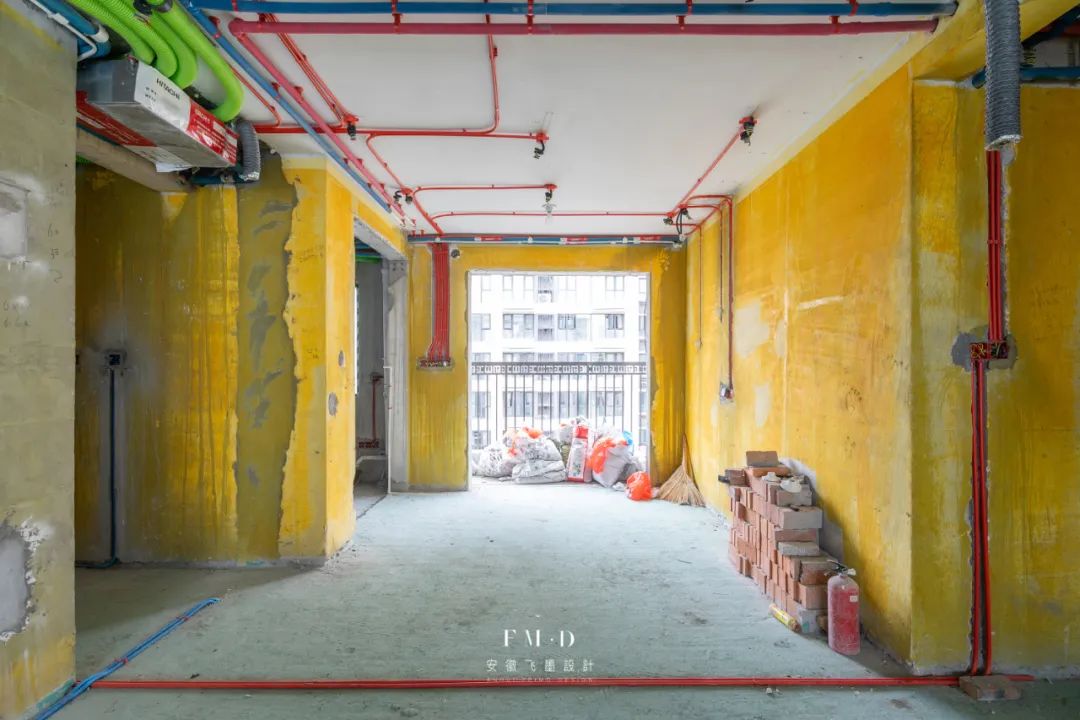

第四步:水电改造
全屋上下水,以及强弱电路的改造。
具体流程:
水电交底→水电预估→材料进场→放线开槽→强弱电布管→给排水布管→强电箱整理→现场清理→项目自检→验收
注意:
① 提前决定是否要装中央空调、新风系统、地暖/暖气片;如需,安排各自的师傅到场确认相关事项。
② 提前确定家里所有电器、卫浴洁具、热水循环系统的规划,插座的位置,以及灯具的位置数量,防止后期出现尺寸失误或遗漏。

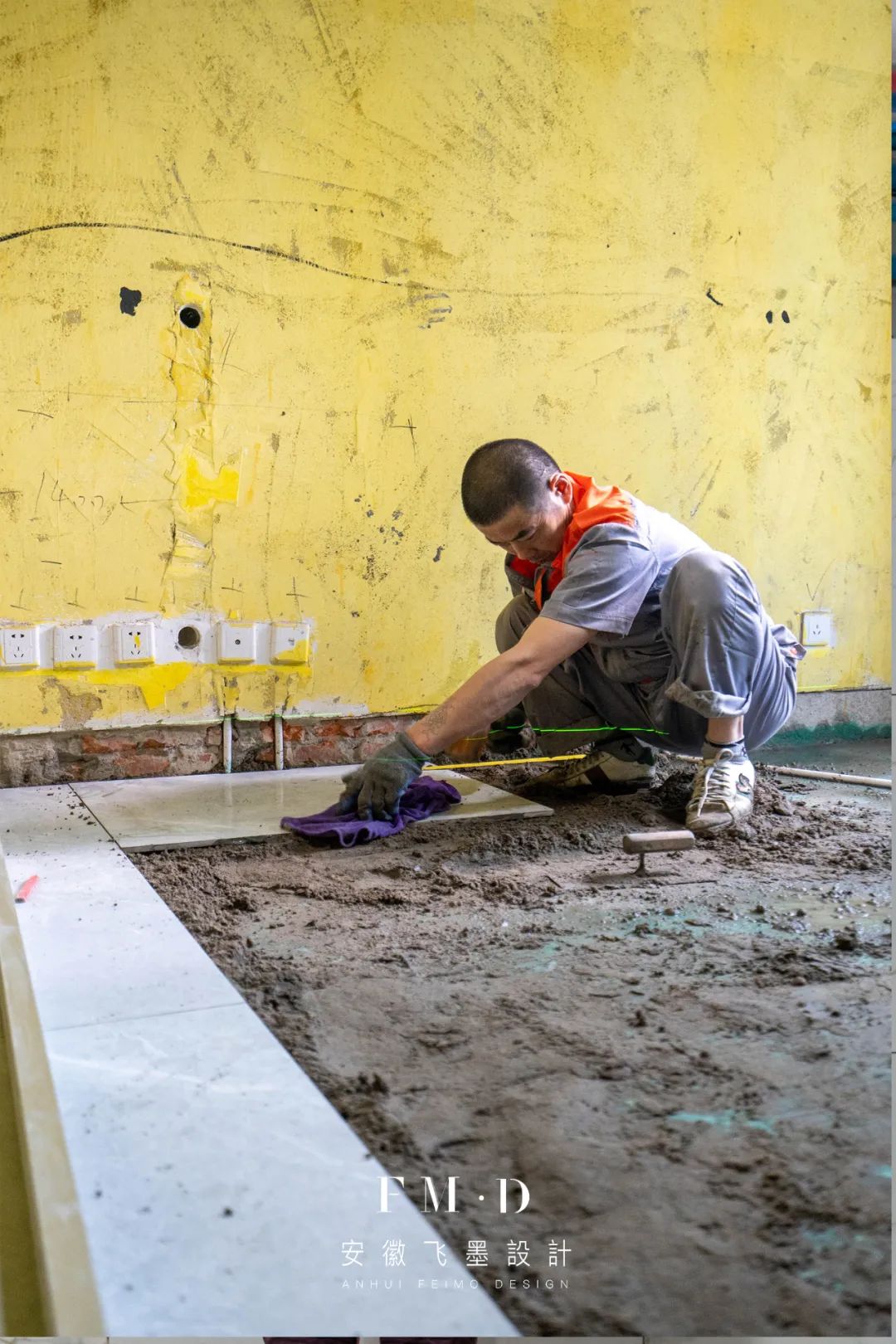

第五步:泥瓦施工
具体流程:
包管道施工→墙面基层处理→涂刷墙面防水→铺贴墙砖→涂刷地面防水→闭水试验→铺贴地砖→清理保护→标注标示
注意:
① 要提前买好地漏、墙砖、地砖、门槛石,并确认铺贴方式。
② 地砖以及墙砖的阳角,一定要保护好,以免后期施工中有磕碰。
第六步:木工施工
包括吊顶、窗帘盒、柜体、室内门、门套、卡座、床、木饰面基层等项目。
其中,不同的项目,施工流程不同:
吊顶:放线→打孔→安装吊杆→安装龙骨→制作窗帘盒→制作风口→龙骨隐蔽验收→安装石膏板
窗帘盒:定位弹线→打孔→安装骨架→裁板→封板
墙面木基层:放线打孔→安装基层龙骨→制作基层框架调水平→安装饰面板
柜体:定位弹线→打孔→制作柜体→检查调试→组装固定→安装五金
门板:备料裁板→挑选饰面板→压合→收边→封边→净边→装门→安装调试
套线:打孔下木楔→裁板→防潮处理→安装基层板→安装套线→收边
注意:
如现场打造柜体和室内门,需提前买好各种五金配件。
第七步:油漆施工
墙面、柜体等木制作以及顶面的乳胶漆施工。
施工流程:
墙面检验→刷界面剂→基层找平→挂网格布→批刮腻子→打磨→涂刷底漆→涂刷面漆
注意:
刷油漆前,要对其余已完工的硬装成品做出保护,防止被污染。
阴雨天气不适合油漆工作业。
墙面的油漆施工要一遍底漆,两遍面漆。
在木器漆施工时,要把五金包起来,防止被污染。
硬装完工后
硬装结束后,各项安装工程陆续进场:
① 墙砖地砖美缝(泥工结束后即可预定选购)
② 开关插座及灯具安装(轨道灯、灯带等嵌入灯具需木工阶段选购并安装;其余顶灯、壁灯可在完工后安装)
③ 木地板+踢脚线安装(设计阶段选好颜色,最迟硬装结束后选购)
④ 厨卫集成吊顶安装(泥工结束后即可预定选购)
⑤ 橱柜及定制柜体安装(水电开始前需初测出橱柜水电路图,并在泥工结束复测确定尺寸;工期30-45天左右)
⑥ 电器及卫浴洁具安装(嵌入式电器及卫浴洁具需在水电阶段确认款式和尺寸)
⑦ 室内门安装(包括移门,均可在木工阶段测量选购,工期15-30天左右)
⑧ 窗帘安装(吊顶结束后即可量尺选购,工期7-15天左右)
安装工程结束后,就是沙发、床等各项软装家具和配饰的进场啦~至此,装修就告一段落了,之后再通风3-6个月,等室内空气质量达标后就可以入住啦。那么问题来了,如何通风才能快速散甲醛呢?
关于装修的正确顺序就说到这里,祝大家都能顺利装修,早日住进新家哦~
